?

成人a级特黄毛片,国产人妻人伦精品无码麻豆,免费国产黄网站在线看品善网,AV大片在线无码永久免费,苍井空中出无码视频2023

地下室底板防水工程用什么材料省工期省成本?專業解析送給你!
發布時間:2021-10-22瀏覽量:

房屋建筑工程中,地下室處于地面以下,對防水防潮的要求很高,是工程施工人員和整個建設領域的一個重要且難以克服的難題。

如何提升地下室防水工程效率,如何避免竄水?

近年來,高分子自粘膠膜防水卷材預鋪反粘法得到推廣,廣泛應用于地下室的防水防潮工程中。且因其良好的粘結性、高強度、熱穩定性等得到了良好的防水效果,受到普遍好評。

地下室底板防水工程用什么材料省工期省成本?專業解析送給你!(圖1)

本章就青龍地下室底板防水采用高分子自粘膠膜防水卷材預鋪反粘法進行特詳細的說明。


一、工法特點

1、卷材與混凝土結構粘為一體,長期浸水環境下依然密不可分,有效預防竄水現象。

2、基面要求低,潮濕甚至未找平基面均可施工,無需底涂及預處理,且預鋪后在卷材上直接綁扎鋼筋。不用混凝土保護層,節約工期。

3、良好的抗穿刺能力,由于預鋪卷材后直接在卷材上綁扎鋼筋,要求卷材具有強度高,抗穿刺能力。

4、高分子自粘膠膜防水卷材具有耐紫外線性能,避免由于紫外線的照射而減小了卷材的粘結力。

5、施工時間寬,全年均可施工,不受季節性影響。

6、施工過程無需溶劑和燃料,避免了環境污染和消防隱患。

二、適用范圍

本工法適用于一般民用及工業建筑的地下室或半地下室底板防水工程的高分子自粘膠膜防水卷材施工。

三、工藝原理

高分子自粘膠膜防水卷材預鋪反粘法是將表面處理后不粘的膠粘層朝向施工人員,然后將液態混凝土直接澆筑在卷材上,待混凝土固化后,在卷材與混凝土之間形成連續牢固的粘結。

其施工順序如下:基層處理→空鋪卷材,經處理膠粘面朝向施工人員→鋪設鋼筋→澆筑混凝土。

高分子自粘膠膜防水卷材預鋪施工還有以下特別原理:

1、單層鋪設,拐角處無需加強層。預鋪防水卷材與傳統防水材料不同,只需單層鋪設就可以達到很好的防水效果,并且這一層必須與結構混凝土滿粘。在拐角處無需加強層,這大幅度節約了材料的用量。

2、高分子自粘膠膜預鋪防水卷材對基層要求簡單,只需要最低限度的表面處理,不需要底油或熱氣烘干潮濕的基層,無揮發性物質;當混凝土基層達到可以上人的強度后,就可以施工。

3、高分子自粘膠膜預鋪防水卷材施工溫度范圍寬,在全年的很多季節都可以施工。

四、施工工藝流程及操作要點

1、施工工藝流程 基層處理→卷材安裝→鋼筋鋪設→混凝土澆筑→拆除模板。

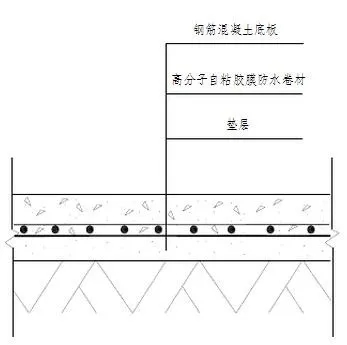

地下室底板防水工程用什么材料省工期省成本?專業解析送給你!(圖2)

底板防水結構圖

2、操作要點 水平基層表面應是整塊的混凝土地面或者是密實度很好的粒狀填料砂土墊層,墊層要避免使用松散骨料或棱角尖銳的骨料,砂石應使用多角狀的,而不用傾斜面或凹凸面的,可在潮濕面上施工,但表面若有積水,則需清除干凈,以免影響搭接邊的粘結,從而影響防水性能。

3、卷材安裝:

(1)預鋪式高分子自粘膠膜防水卷材鋪設時將搭接邊重疊,用鋼錕子壓緊搭接邊確保其粘結完全,保證防水的連續性和整體性。

(2) 預鋪式高分子自粘膠膜防水卷材在攝氏-4度以上均可以進行施工。在低溫施工時,可用煤氣燈或類似器具對搭接邊適度加熱,除去上面的濕氣以提高粘結度。

(3)卷材搭接邊寬度為70毫米,注意保證搭接區的下面部位干凈, 乾燥,沒有灰塵。當兩塊卷材已搭接在一起,施工要連續進行,輥壓搭接邊要用力,這樣才能保證搭接邊的良好粘結。

4 、鋼筋安裝:防水卷材鋪好后,因其具有較強的抗穿刺性,可不用混凝土保護層, 直接上人安裝鋼筋,實現卷材與混凝土結構滿粘。

5 、混凝土澆筑:預鋪式高分子自粘膠膜防水卷材鋪好以后21 天內要澆注混凝土,澆注過程須小心振搗,避免防水材料破損。

6、拆除模板:為保證混凝土和卷材結合良好,要等混凝土硬化到一定抗壓強度才可拆模。

五、材料介紹

青龍高分子自粘膠膜防水卷材預鋪反粘防水卷材,采用了共聚物樹脂類高分子(HDPE、LDPE、EVA、PVC、ECB、TPO)等均質片材為主體防水層,在其上表面或上下表面涂一層具有蠕變功能得橡膠瀝青自粘材料再覆以硅油防粘隔離膜制成的高分子自粘防水卷材,可以根據需要在高分子片材上復合織物加強組成高分子防水卷材。

地下室底板防水工程用什么材料省工期省成本?專業解析送給你!(圖3)

產品特點:可采用預鋪反粘工藝、搭接可靠、解決隧道和冬季施工難題。

地下室底板防水工程用什么材料省工期省成本?專業解析送給你!(圖4)

六、效益分析

由于高分子自粘膠膜防水卷材的優越性,防水效果提升明顯, 延長了地下室防水的使用壽命,節約了維修費用。

高分子自粘膠膜防水卷材反粘法施工工序簡單,基層無需底 涂及預處理,且無卷材保護層,大大提高了工效和節約了工期,經實際對比分析,可節約工期1/3。

同時也減少了施工工序,與傳統的防水施工相比,節約了成本費。可以說是一次投入,長期受益。

七、應用實例

1、恒大城四期。

項目位于成都市溫江區五洞橋路旁,建筑面積平方米,地下室2層,地上33層,結構形式為框架剪力墻結構,地下室防水等級為二級,采用高分子自粘膠膜防水卷材預鋪反粘法施工。該工程為多棟高層組成,地下室施工面積較大,從材料進場的驗收檢測、施工工藝、質量驗收幾個階段評定該工法在工效、工期及質量保證方面都得到了建設、監理、質監等單位的肯定。

2、中建錦城二期Ⅱ標段。

工程位于成都市高新區南三環內,盛和二路以西,建筑面積94000平方米,由4棟高層建筑組成,地下室2層,負2層底板約1.3萬平方米,地上28層,總投資約1.6億,結構形式為框架剪力墻結構。本項目地下室防水采用高分子自粘膠膜防水卷材預鋪反粘法施工,本施工工法在此項目中得到了充分應用,防水效果良好,工期大大提前。

3、恒大金碧天下五期高層。

項目位于四川省眉山市彭山縣牧馬鎮蓮花村,建筑面積52000平方米,地下室為一層,層高6米,底板面積2000平方米,結構為框架剪力墻結構,地下室防水采用高分子自粘膠膜卷材防水預鋪反粘法施工,此施工方案不僅保證了工程質量,還為業主節約了投資,收到了業主的好評。

本施工工法在工程實踐中得到不斷的改進和完善,已經形成一整套完整的施工工藝技術,特別在地下室防水中得到了廣泛的應用采納,得到了社會的好評。如果你對該材料有采購或合作意向,歡迎咨詢24小時服務熱絡:4007772203。
